Un chantier ambitieux pour la sécurité et l’efficacité énergétique

En juillet 2025, le Main Building a connu une transformation majeure avec le remplacement intégral de son tableau électrique et la rénovation de son réseau de distribution. Porté par une équipe dynamique, composée de locaux et des missionés, ce projet visait à renforcer la sécurité, simplifier la gestion de l’énergie, et pérenniser les infrastructures dans un environnement scolaire exigeant.

Pourquoi ce projet était-il indispensable ?

Avant les travaux, l’installation électrique présentait des risques majeurs :

  • Absence de protection différentielle : Aucun dispositif ne protégeait les utilisateurs contre les fuites de courant, un danger critique dans un milieu scolaire.
  • Câbles vétustes et raccords précaires : Des câbles posés à même le sol, des épissures non sécurisées, et des raccords exposés aux intempéries ou aux risques d’incendie (notamment derrière le bardage en bois de la bibliothèque).
  • Capacité limitée : Seules 4 pièces pouvaient être alimentées simultanément, que ce soit par le réseau électrique ou les panneaux solaires.

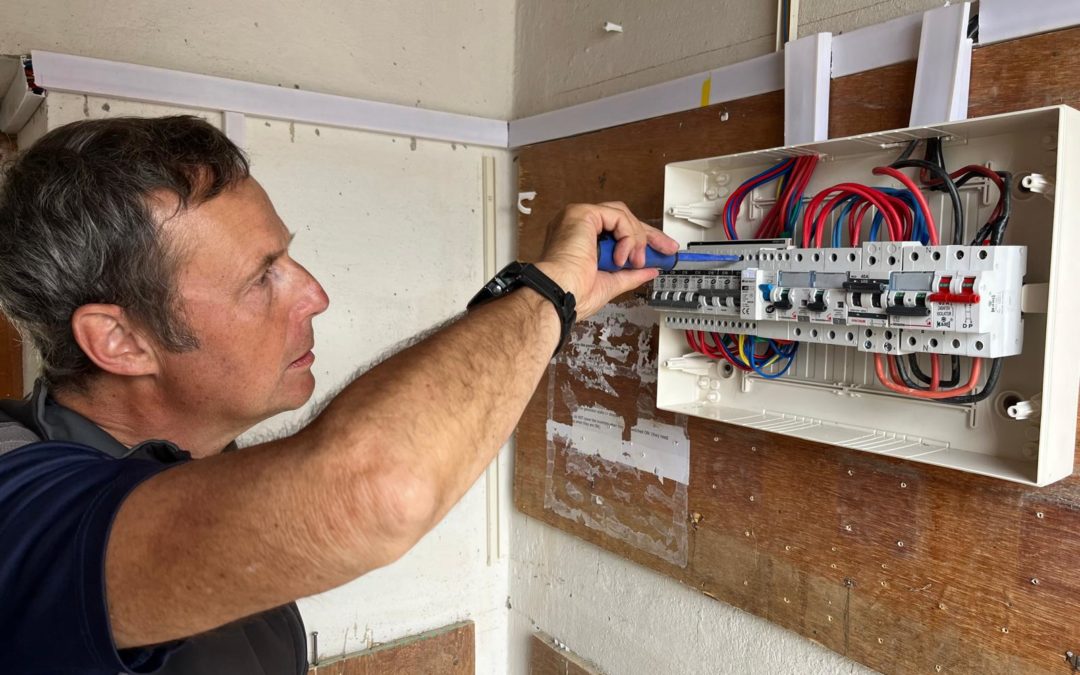

Hervé, notre expert électricité, a réalisé les travaux sur place, en collaboration avec l’équipe népalaise, dont la réactivité a été saluée. Thinley, notre superviseur local, a su organiser les priorités pour tirer parti de la présence d’Hervé et avancer rapidement sur les tâches urgentes.

Les travaux clés : sécurité et innovation

1️ Un tableau électrique repensé de fond en comble

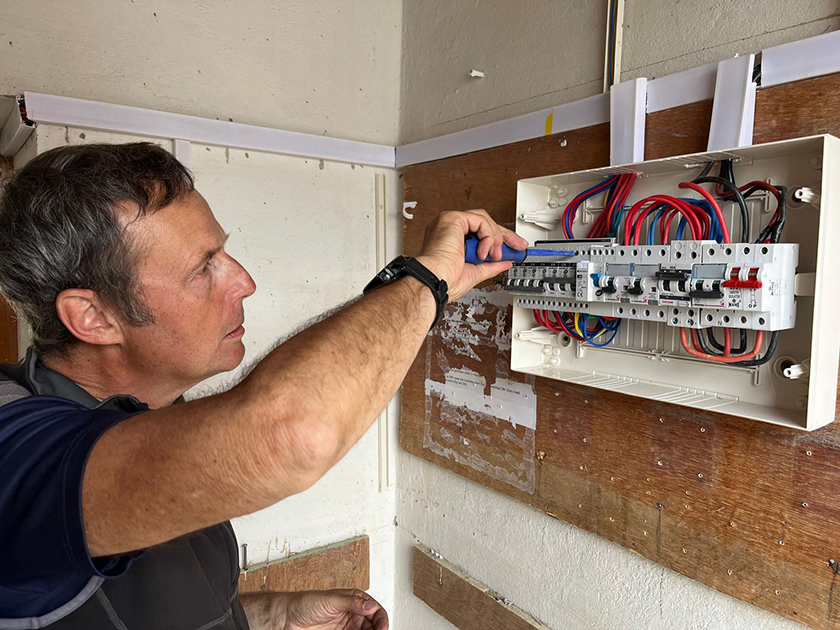

Le nouveau tableau intègre :

  • 2 coupe-circuits pour isoler les sources (réseau électrique et panneaux solaires).
  • 1 commutateur 40A pour une bascule simplifiée entre les deux sources.
  • 3 disjoncteurs différentiels (16A et 32A) pour protéger les circuits sensibles.
  • 7 disjoncteurs magnétothermiques dédiés aux pièces (bureaux, cuisine, bibliothèque, Computer Lab, etc.).

👉 Résultat : Une gestion centralisée, sécurisée et adaptée aux besoins du bâtiment.

2️ Des câbles enterrés et protégés

  • 50 mètres de câble en aluminium, enfoui à 30 cm de profondeur, pour relier le tableau principal à la pompe immergée.
  • 90 mètres de câble pour alimenter le Lower Staff Quarter, posé dans une tranchée sécurisée.

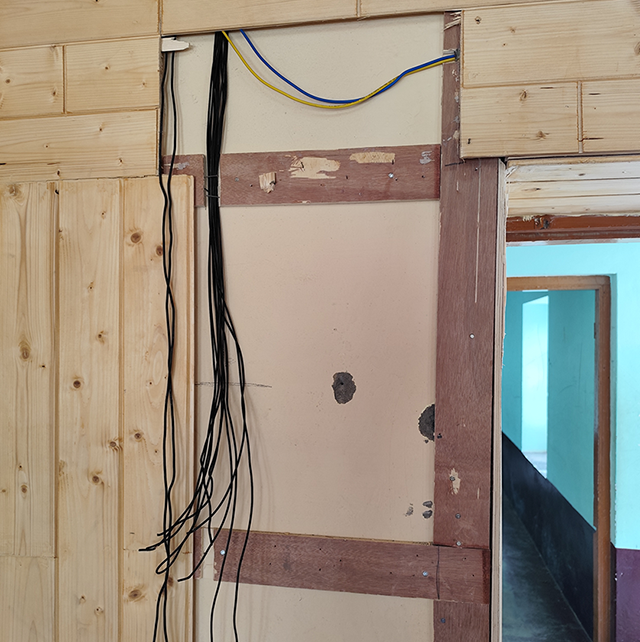

  • Remplacement des câbles abîmés de la bibliothèque et de la cuisine, avec suppression des raccords dangereux.

👉 Impact : Finis les câbles à l’air libre et les risques de court-circuit !

3️ Une collaboration exemplaire

L’équipe népalaise a su mettre en pause d’autres chantiers pour se concentrer sur ce projet prioritaire. Les travaux ont été réalisés en collaboration avec Niybum Electrical et AAZ, garantissant un résultat conforme aux normes de sécurité.

Prochaines étapes et perspectives

Si la majorité des travaux est déjà terminée (câbles de la pompe, bibliothèque, et tranchées en cours), quelques tâches restent à finaliser :

  • Raccordement des 3 bâtiments des classes primaires sur les panneaux solaires du RBP.
  • Installation définitive du nouveau tableau électrique.
  • Formation des utilisateurs pour une utilisation optimale et sécurisée.

💡 Et après ? Un plan de maintenance préventive sera mis en place pour assurer la longévité des installations. Des audits réguliers sont également envisagés pour vérifier l’état des câbles et des protections.
